כשמים חודרים דרך מרפסת, גג או חדר רחצה, כמעט אף פעם לא מדובר ביריעה שנקרעה באמצע. השטח החלק הוא החלק הקל. הכשל יושב כמעט תמיד באחד משבעה פרטים — הנקודות שבהן האיטום נפגש עם משהו אחר. החדשות הטובות הן שכל אחד מהם ניתן לבדיקה לפני שסוגרים, ושיש בדיקה אחת שמגלה את כולם ביחד.
העיקרון: האיטום נכשל במפגשים
שכבת איטום היא מעטפת רציפה. כל מקום שבו הרציפות נקטעת — פינה, צינור שעובר, נקז, סף דלת, מישק — הוא נקודת תורפה בהגדרה. קבלן שמורח יפה 20 מ"ר של רצפה ומזניח את חמשת המפגשים שסביבה, יצר מערכת שתדלוף. לכן כשבודקים עבודת איטום לא מסתכלים על השטח; מסתכלים על ההיקף.
שבעת הפרטים
1. רולקה בחיבור רצפה-קיר
המפגש בין הרצפה לקיר הוא זווית של 90 מעלות, ושכבת איטום שנמרחת לתוך זווית חדה נמתחת ונסדקת בדיוק שם. הפתרון הוא רולקה — משולש מלט קטן שמעגל את הפינה ומאפשר לאיטום לעבור ברדיוס במקום בקיפול. פינה בלי רולקה היא הכשל מספר אחת במרפסות ובחדרים רטובים.
2. גובה ההרמה על הקיר
האיטום חייב לעלות מהרצפה על הקיר. אם הוא עולה נמוך מדי, מים שמצטברים או מותזים עוברים מעליו ונכנסים לקיר מאחורי האיטום — ואז הם מתגלים בחדר הסמוך או אצל השכן. במרפסות ובמקלחות ההרמה צריכה להיות גבוהה משמעותית ממפלס הריצוף המתוכנן, ולא כמה מילימטרים סמליים.
3. מעברי צנרת
כל צינור שחודר את הרצפה או את הקיר יוצר חור בשכבת האיטום. הטיפול הנכון הוא שרוול ואטימה ייעודית סביבו, לא מריחה של עוד חומר על הצינור. מריחה תיסדק בתנועה התרמית הראשונה של הצינור.

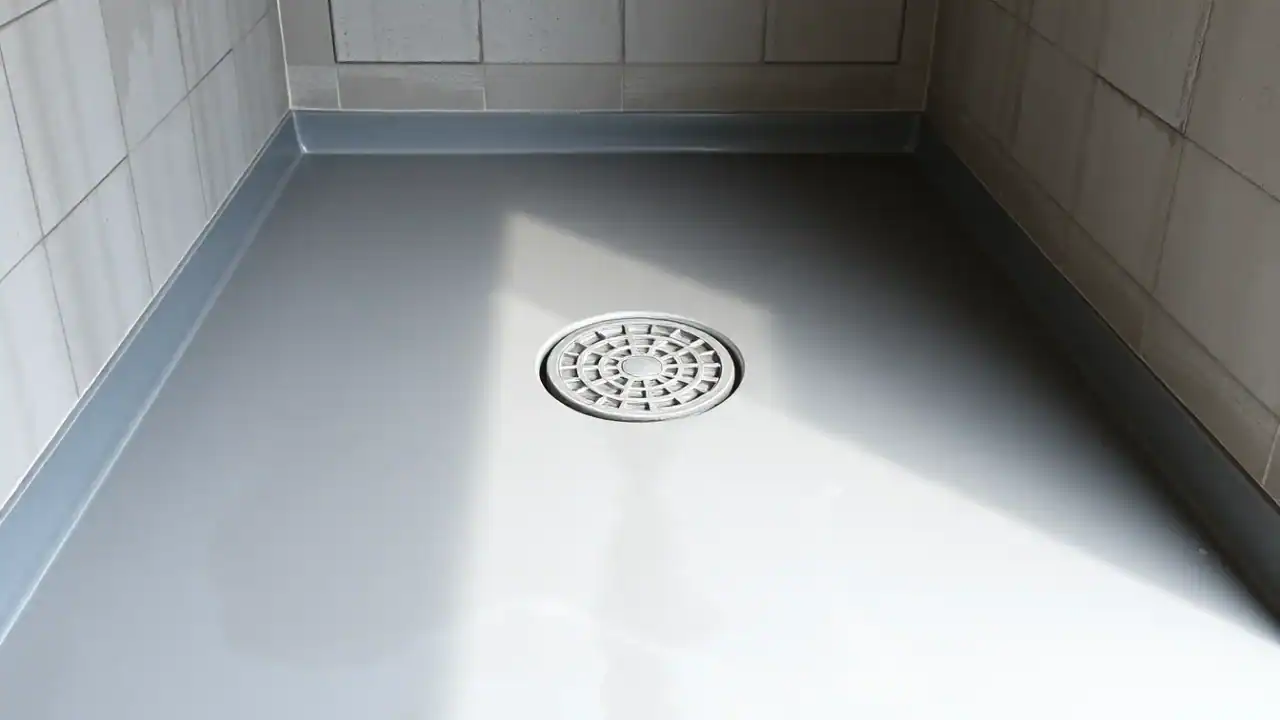

4. מחסום הרצפה והנקז
זו הנקודה שהכי מפספסים: האיטום חייב להיכנס אל תוך המחסום ולהיתפס בו, לא להיעצר סנטימטר לפניו. מים שמגיעים לשכבת האיטום צריכים דרך לצאת דרך המחסום; אם האיטום נעצר לפניו, המים פשוט עומדים מתחת לריצוף ומחפשים מוצא אחר.
5. רף בטון בכניסה
בחדרים רטובים מקובל ליצוק רף בטון בכניסה, בגובה של כ-4 ס"מ מעל מפלס הריצוף המתוכנן, ולהעלות עליו את האיטום. הרף הוא מה שמונע מהמים לזלוג אל המסדרון מתחת לריצוף. בלעדיו הרטיבות מופיעה בפרוזדור ולא באמבטיה, ואז מחפשים אותה במקום הלא נכון.
6. מישקי התפשטות
משטח גדול מתפשט ומתכווץ עם הטמפרטורה. איטום שנמרח רציף מקצה לקצה בלי מישק גמיש ייקרע בדיוק במקום שבו המבנה זז. במרפסות ובגגות זו הסיבה לסדקים ישרים וארוכים שמופיעים אחרי הקיץ הראשון.
7. הגנה על האיטום
רוב חומרי האיטום אינם מיועדים לחשיפה ישירה וממושכת לשמש. שכבת הגנה — ריצוף, חצץ או ציפוי ייעודי עמיד UV — היא חלק מהמערכת ולא קישוט. איטום חשוף מתקשה, מאבד גמישות ונסדק תוך שנים ספורות.
בדיקת ההצפה — הבדיקה שמגלה הכול
בדיקת הצפה היא הדרך היחידה לוודא שהמעטפת באמת רציפה. ממלאים את המשטח במים ומשאירים אותם עומדים, ובודקים מלמטה ומהצדדים אם הופיעה רטיבות. היא פשוטה, זולה, ובלתי הפיכה מבחינת מה שהיא מגלה.
| אלמנט | משך מקובל | גובה המים |
|---|---|---|
| גג שטוח | כ-72 שעות | מכסה את כל המשטח |
| חדר רטוב / מרפסת | כ-48 שעות | עד גובה ההרמה על הקיר |
| קיר או חלון (בדיקת המטרה) | 12–24 שעות | לא הצפה — המטרה |
שלושה כללים שקובעים אם הבדיקה שווה משהו:
- לפני הריצוף. אחרי שהאריחים מונחים, בדיקה אמיתית מחייבת פירוק. זו הנקודה שאין ממנה חזרה.
- לא להציף מעל גובה ההרמה. אם המים עולים מעל הגובה שאליו האיטום מורם על הקיר, הם פשוט יעברו מעליו — והבדיקה תיראה ככישלון גם כשהאיטום תקין. זו טעות שגורמת לוויכוחים מיותרים באתרים.
- עומק מים גדול הוא עניין הנדסי. גובה מים של יותר מ-30 ס"מ מוסיף עומס משמעותי על התקרה, ולפי ת"י 1476 נדרש אישור מהנדס או חלוקת הבדיקה לאזורים. אין להציף גג עמוק "כי ככה יותר בטוח".
מקובל גם להמתין כשבועיים מסיום עבודות האיטום לפני הבדיקה, כדי לאפשר לחומרים להתייבש ולהתקשות במלואם.
מה בודקים בזמן ההצפה
- התקרה בקומה שמתחת — כתמים, טפטוף, התנפחות של הטיח.
- הקירות הסמוכים והחדר שמעבר לקיר.
- ירידת מפלס המים. ירידה שאינה מוסברת באידוי מעידה על נזילה גם בלי כתם גלוי.
- סימון מפלס המים בתחילת הבדיקה — עיפרון על הקיר או סרט הדבקה. בלי סימן אין מדידה.
בדיקת המטרה — לחלונות ולקירות חוץ
קיר וחלון אי אפשר להציף, ולכן בודקים אותם בהמטרה. מניחים צינור מחורר אופקית מעל החלון, עם חורים במרווחים של כ-10 ס"מ, ומזרימים מים שיורדים על פני החזית במשך 12–24 שעות. הבדיקה מדמה גשם ממושך ומגלה כשלים במישק שבין המסגרת לקיר, באדן ובחורי הניקוז של הפרופיל — בדיוק המקומות שבהם מתחילות רוב חדירות המים סביב חלונות.
מה לדרוש בחוזה
- ביצוע בדיקת הצפה לפני הריצוף, ותיעוד שלה בצילום עם תאריך.
- פירוט הפרטים: רולקה, גובה הרמה, טיפול במעברי צנרת, חיבור למחסום, רף כניסה.
- תיקון וביצוע בדיקה חוזרת ללא תוספת תשלום במקרה של כשל.
- אחריות בכתב לעבודות האיטום — זה אחד התחומים שבהם אחריות ארוכה היא סטנדרט סביר.
קשור לזה
אם כבר יש רטיבות ואתם לא יודעים מאיפה, התחילו מאיתור מקור הרטיבות. למרפסות יש מדריך ייעודי — איטום מרפסת — ולגגות איטום גג. לחדרי רחצה ראו נזילה ממקלחון, ולחלונות איטום חלון. אם הרטיבות מופיעה בתקרה, שאלת האחריות מטופלת ברטיבות בתקרה — מי אחראי. · איטום חדר רחצה בשיפוץ
שאלות נפוצות
למה איטום נכשל דווקא בפינות ובמעברים?
כי שם הרציפות של המעטפת נקטעת. שכבת איטום שנמרחת לתוך זווית חדה של 90 מעלות נמתחת ונסדקת, ולכן נדרשת רולקה שמעגלת את הפינה. באותו אופן כל צינור שחודר את הרצפה יוצר חור שדורש שרוול ואטימה ייעודית, ולא סתם עוד מריחה של חומר.
כמה זמן נמשכת בדיקת הצפה?
המקובל הוא כ-72 שעות בגג שטוח וכ-48 שעות בחדר רטוב או במרפסת. בקירות ובחלונות לא מציפים אלא מבצעים בדיקת המטרה של 12–24 שעות. נהוג להמתין כשבועיים מסיום עבודות האיטום לפני הבדיקה, כדי שהחומרים יתייבשו לחלוטין.
מתי עושים את הבדיקה — לפני או אחרי הריצוף?
תמיד לפני. אחרי שהאריחים מונחים, בדיקה אמיתית מחייבת פירוק הריצוף, וזה הופך תיקון של שעה לפרויקט של ימים. בדיקת הצפה לפני הריצוף היא הנקודה שאין ממנה חזרה, ולכן כדאי לעגן אותה בכתב בהצעת המחיר.
עד איזה גובה ממלאים מים?
עד גובה ההרמה של האיטום על הקיר, ולא מעבר לו. מים שעולים מעל הגובה הזה עוברים מעל האיטום ויוצרים כישלון מדומה בבדיקה גם כשהעבודה תקינה. בנוסף, גובה מים של יותר מ-30 ס"מ מוסיף עומס ממשי על התקרה ומחייב אישור מהנדס או חלוקת הבדיקה לאזורים.
מי משלם אם הבדיקה נכשלה?
מבצע האיטום. תיקון האזורים הפגומים וביצוע בדיקה חוזרת הם באחריותו וללא תוספת תשלום. כדאי שהסעיף הזה יופיע במפורש בהצעת המחיר, יחד עם ההתחייבות לבצע את הבדיקה לפני הריצוף ולתעד אותה.
